1. 【单选】已知某工作总时差为8天,最迟完成时间为第16天,最早开始时间为第7天,则该工作的持续时间为( )天。
A.8
B.7
C.4
D.1
【答案】D
【解析】工作的总时差TFi-j=LFi-j-EFi-j=LFi-j-(ESi-j+Di-j),所以8=16-(7+Di-j),故该工作的持续时间Di-j=1天。

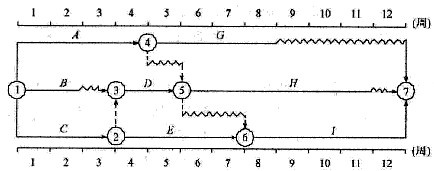

2. 【单选】某工程双代号时标网络计划如图所示,其中工作D的总时差为( )天。
A.0
B.1
C.2
D.3
【答案】B
【解析】工作总时差的判定。工作总时差的判定应从网络计划的终点节点开始,逆着箭线方向依次进行。
1)以终点节点为完成节点的工作j其总时差应等于计划工期与本工作最早完成时间之差。
2)其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔之和的最小值。
所以D工作的总时差=1周。
3. 【多选】进行费用优化时,当需要缩短关键工作的持续时间时,其缩短值的确定必须符合的原则是( )。
A.缩短后工作的持续时间不能小于其最短持续时间
B.缩短持续时间的工作不能变成非关键工作
C.被压缩对象的直接费用率或组合直接费用率大于工程间接费用率
D.被压缩对象的直接费用率或组合直接费用率等于工程间接费用率
E.被压缩对象的直接费用率或组合直接费用率小于工程间接费用率
【答案】AB
【解析】当需要缩短关键工作的持续时间时,其缩短值的确定必须符合下列两条原则:
1)缩短后工作的持续时间不能小于其最短持续时间;
2)缩短持续时间的工作不能变成非关键工作。
